A Nova República (desde 1985) · território

A transposição do São Francisco

10 de março de 2017 · governo de Michel Temer

Reservatório Muquém, no Eixo Leste da transposição, em PernambucoAline Berto Faustino, 2017 · Wikimedia Commons (envio de: Aline Berto Faustino) · CC BY-SA 4.0

Em 10 de março de 2017, Michel Temer inaugurou o Eixo Leste da transposição do rio São Francisco em Monteiro (PB), a primeira cidade paraibana a receber as águas. A obra começara em 2007. O Eixo Norte chegou ao Ceará em 2020, e ramais e reparos seguiam em obra em 2025, com custo acima de R$ 13 bilhões.

O que havia antes

O Projeto de Integração do Rio São Francisco tem 477 km em dois eixos. O Eixo Norte, de 260 km, capta água em Cabrobó (PE) e passa pelo Ceará até a Paraíba. O Eixo Leste, de 217 km, leva água do reservatório de Itaparica (PE) ao rio Paraíba, em Monteiro (PB). Segundo o ministério, a obra tem 13 aquedutos, 9 estações de bombeamento, 27 reservatórios e 4 túneis, entre eles o Cuncas 1, de 15 km.

O ministério data o início do investimento em 2007, no governo Lula; em audiência na Câmara em 2023, o início das obras aparece como 2008. Em abril de 2016, a execução física era de 86,3%, e o orçamento vigente, de R$ 8,2 bilhões.

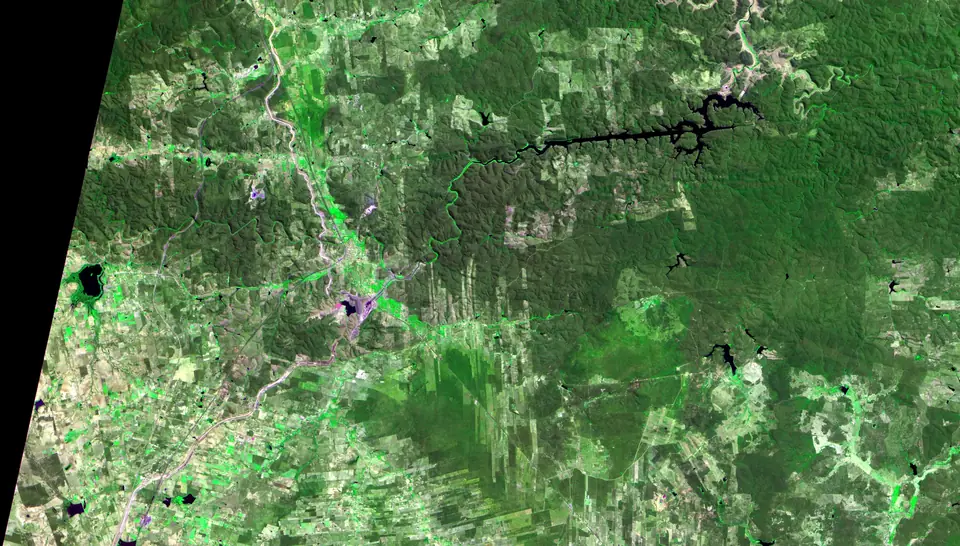

Imagem de satélite do Eixo Norte da transposição na altura de Jati, no Cariri cearense (2018)

Imagem de satélite do Eixo Norte da transposição na altura de Jati, no Cariri cearense (2018)Coordenação-Geral de Observação da Terra/INPE, 2018 · Wikimedia Commons (envio de: Coordenação-Geral de Observação da Terra/INPE) · CC BY-SA 2.0

O que aconteceu

Em 10 de março de 2017, Temer foi a Sertânia (PE) e acionou a comporta que libera a água do Eixo Leste para a Paraíba. Depois, inaugurou o eixo em Monteiro. Segundo a Agência Brasil, o governo dizia ter mais de 90% do Eixo Norte concluído e previa terminá-lo até o fim de 2017.

No discurso, Temer chamou a transposição de “uma obra pensada desde o tempo do Império e executada nos últimos governos”, sem citar nomes. Havia manifestantes do lado de fora do evento; o presidente disse que os protestos eram “a revelação mais clara da democracia que estamos vivendo”.

“Esta é uma obra pensada desde o tempo do Império e executada nos últimos governos”

Michel Temerdiscurso em Monteiro (PB), segundo a Agência Brasil, 10/03/2017a fonte

O que veio depois

O Eixo Norte não ficou pronto em 2017. Em 26 de junho de 2020, Jair Bolsonaro abriu as comportas do reservatório de Milagres, e a água chegou ao Ceará, enchendo primeiro o reservatório de Jati. Em 20 de agosto, o ministro Rogério Marinho a liberou para o Cinturão das Águas do Ceará.

O Tribunal de Contas da União registrou mais de 800 irregularidades desde o início das obras: projeto básico deficiente, sobrepreço e aumento das estimativas de custo final. Em junho de 2023, a chefe de auditoria do tribunal chamou de “inaceitável” uma obra iniciada quinze anos antes e sem data certa para operar. O custo já passava de R$ 13 bilhões. O bombeamento do Eixo Norte estava parado desde janeiro de 2023 por uma trinca numa estação.

Em 28 de maio de 2025, Lula e o ministro Waldez Góes entregaram os primeiros 30 km do Ramal do Apodi, que leva água da Paraíba ao Rio Grande do Norte, com conclusão prevista para 2026. Em setembro de 2025, o ministério informava que os dois eixos atendem cerca de 12 milhões de pessoas em 390 municípios de quatro estados.

Relato escrito sobre as fontes listadas abaixo, conferidas em 28/10/2026.

Na República

Referências

Agência Brasil (10/03/2017)

Reportar erroDireito de resposta

Toda mensagem é conferida na fonte oficial antes de mudar a página. Como corrigimos

Acessibilidade

As escolhas valem para todo o site e ficam guardadas só neste aparelho.

Tamanho do texto
Contraste
Movimento
Letra do texto corrido
